Am Dienstag, den 18. Juni 2013 fand im Salzburger Heffterhof das dritte STRAT.AT 2020-FORUM statt.
Eröffnet wurde das sehr gut besuchte Forum von Sebastian HUBER, Leiter der Abteilung Wirtschaft, Forschung und Tourismus im Land Salzburg und Markus SEIDL, ÖROK-Geschäftsstelle.
SEIDL wies darauf hin, dass sich die ursprünglich für März/April avisierte Präsentation des Rohberichts aufgrund sich ändernder europäischer Rahmenbedingungen um zwei Monate nach hinten verschoben hat und mit der ggst. Veranstaltung durchgeführt wird.

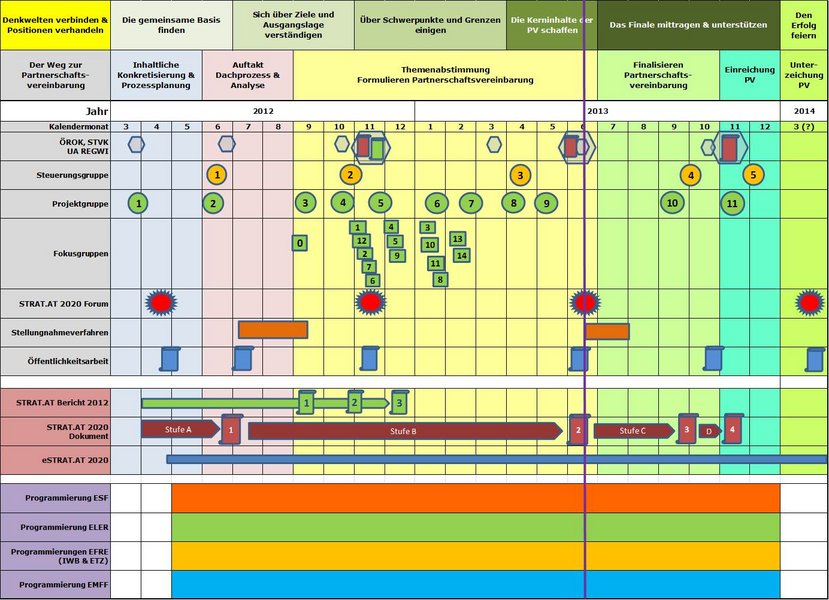

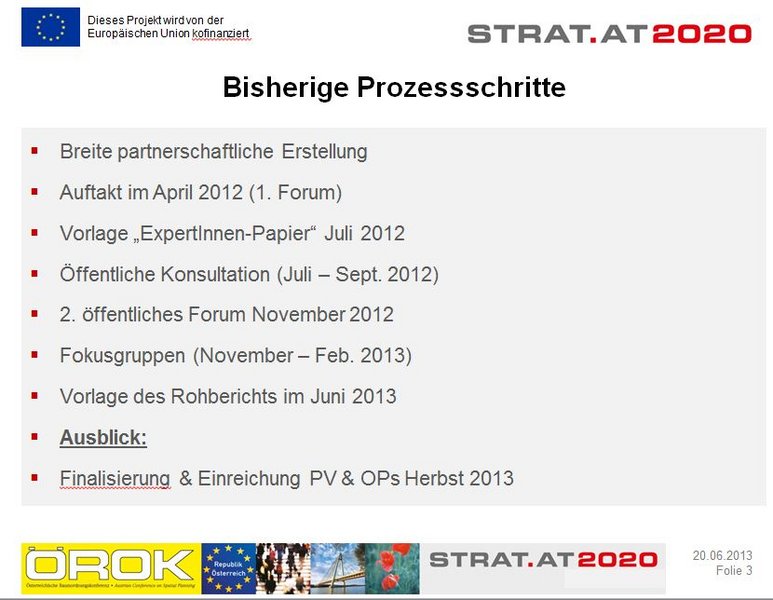

Der Moderator Günter SCHEER (ÖAR Regionalberatung) gab einleitend einen Überblick über den Stand des Prozesses und die bisherigen Projektmeilensteine:
§ Auftakt im April 2012 (1. Forum)
§ Vorlage „ExpertInnen-Papier“ Juli 2012
§ Öffentliche Konsultation (Juli – Sept. 2012)
§ 2. öffentliches Forum November 2012
§ Fokusgruppen (November – Feb. 2013)
§ Vorlage des Rohberichts im Juni 2013
§ Au sblick: Finalisierung & Einreichung PV & OPs Herbst 2013
Peter SCHNEIDEWIND (Metis GmbH) präsentierte die Kernaussagen des Rohberichts, wobei er darauf hinwies, dass es sich um einen weit gediehenen Entwurf handelt, der fachlich und (fach-)politisch gut abgestützt ist und in Rückkoppelung mit den Operationellen Programmen erfolgte. Der Bericht fußt auf Konsens der Projekt- und der Steuerungsgruppe hinsichtlich der vorhandenen Inhalte sowie auf Konsens der ÖROK-Stellvertreterkommission i. H. auf öffentliche Konsultation. Die Struktur und inhaltliche Tiefe des Textes entsprechen den EU-Vorgaben. Noch ausständig sind die Teilbereiche Ex-ante Konditionalitäten, Leistungsrahmen, die Zusammenfassung der Ex-ante Evaluierungen der OPs sowie die Allokation der ESI-Fondsmittel auf Klimaschutz (nur aus OPs ableitbar).
Anschließend stellten die ESI programmverantwortlichen Stellen die Schwerpunkte der zukünftigen OPs 2014-2020 vor und erläuterten, welche Änderungen im Vergleich zur derzeitigen SF-Periode im jeweiligen Bereich zu erwarten sind.
Ignaz KNÖBL (BMLFUW II/6) hob in seiner Präsentation hervor, dass sich für die Klienten der ländlichen Entwicklung „fast nichts“ ändert aber für die Programmbürokraten alles. Im ELER gibt es keine formalen Konzentrationsvorgaben, jedoch zeichnet sich eine Konzentration auf die T.Z. 5 & 6 aufgrund der entsprechenden Zuordnung der ELER-Priorität 4 (derzeitiger Schwerpunkt 2) ab.
Konrad BLAAS (BMLFUW III/5) erläuterte, dass der Schwerpunkt des Europäischen Meeres- und Fischereifonds (EMFF) 2014-2020 auf produktive Investitionen gelegt wird und somit eine klare Priorität für Mehrproduktion gesetzt wird (siehe Präsentation).
Eva ZSIGO (Land OÖ) stellte den Entwurf der Programmstruktur IWB EFRE OÖ 2014-2020, welche in das strategische Wirtschafts- und Forschungsprogramm für OÖ eingebettet ist, vor. Rund 86% der Mittel werden auf die Schwerpunkte Forschung & Innovation, KMU und CO2-Reduktion konzentriert. Darüber hinaus werden Stadt/Umlandregionen gefördert. Neu ist u.a. die Förderung von universitären Einrichtungen und die Verdoppelung des Mitteleinsatzes im Bereich der CO2-Emissionen.
Heinrich WEBER (Land Wien) präsentierte den „Smart City Wien“-Ansatz im IWB EFRE OP, der u.a. auf den Säulen Forschung und Innovation, Stärkung der Wettberbsfähigkeit, CO2-Reduktion und Investitionen in benachteiligte Gebiete fußt. Er informierte, dass das zukünftige Programm verstärkt auf Pilotprojekte ausgerichtet sein wird und auch Forschungsinfrastruktur gefördert werden kann.
Die TeilnehmerInnen wurden an dieser Stelle eingeladen, Fragen auf Kärtchen zu den Inputs von Peter SCHNEIDEWIND und den Programmverantwortlichen zu notieren und sich in Kleingruppen kurz darüber auszutauschen.
Stefan KAH vom European Policies Research Centre in Glasgow präsentierte einen Überblick über die strategische Ausrichtung und Governance der ESI-Fonds 2014-20 in anderen EU-Mitgliedsstaaten. Wesentliche Änderungen der Programmarchitektur sind in mehreren MS zu erwarten. Generell ist eine intensivere Koordinierung der Programmierung verschiedener Fonds zu verzeichnen sowie eine stärkere strategische Angleichung an Europa 2020.

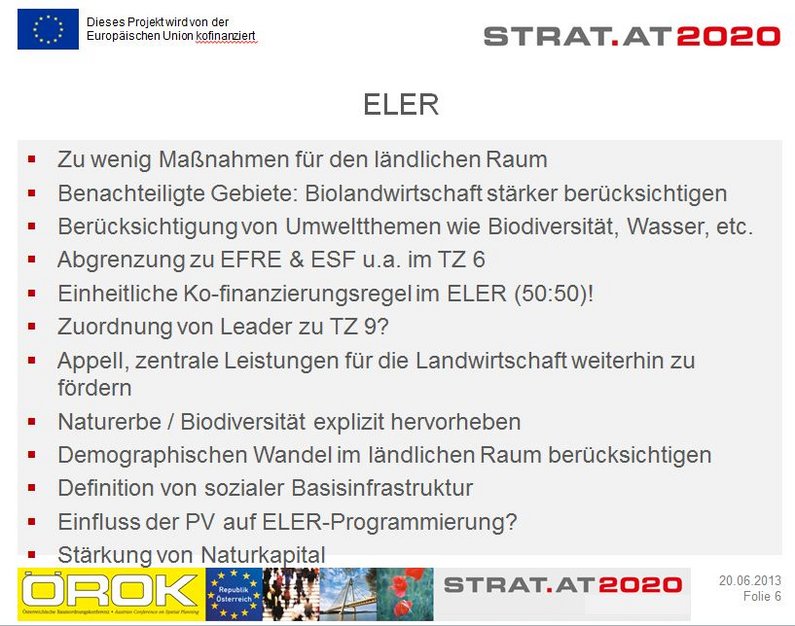

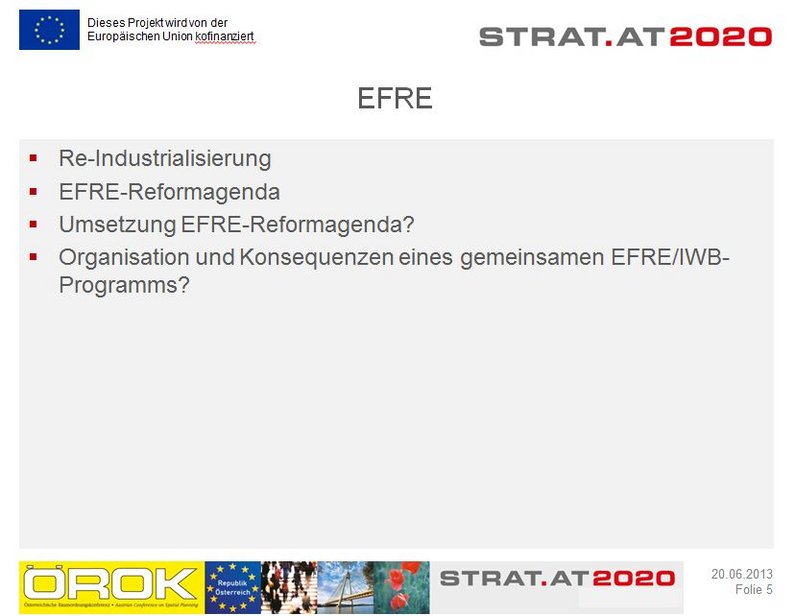

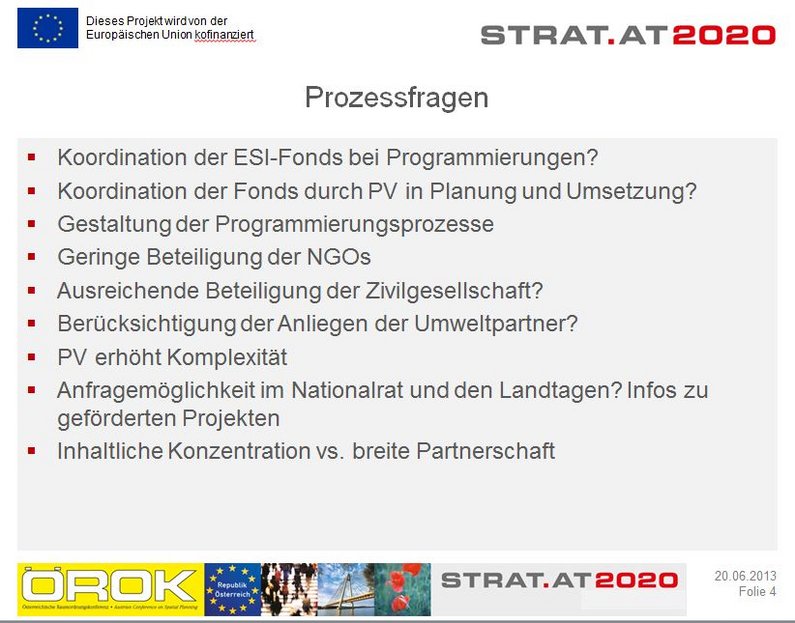

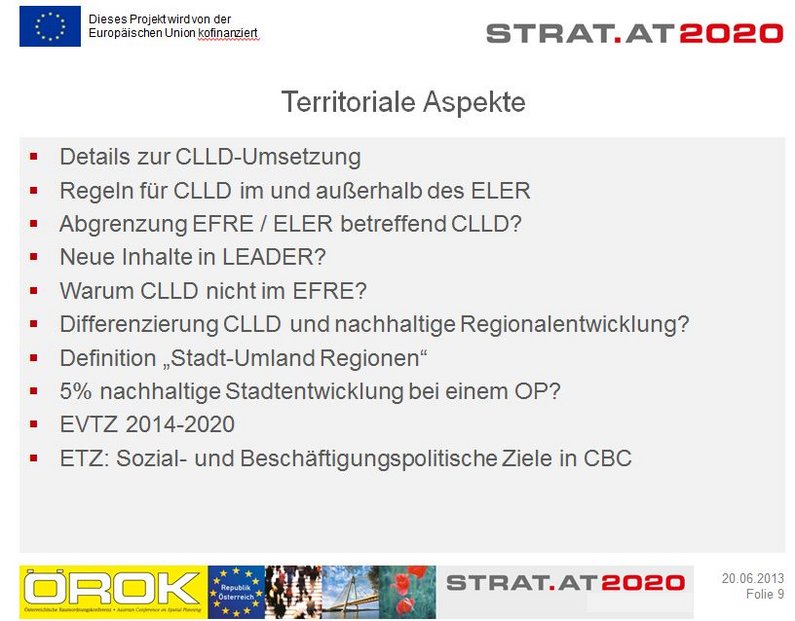

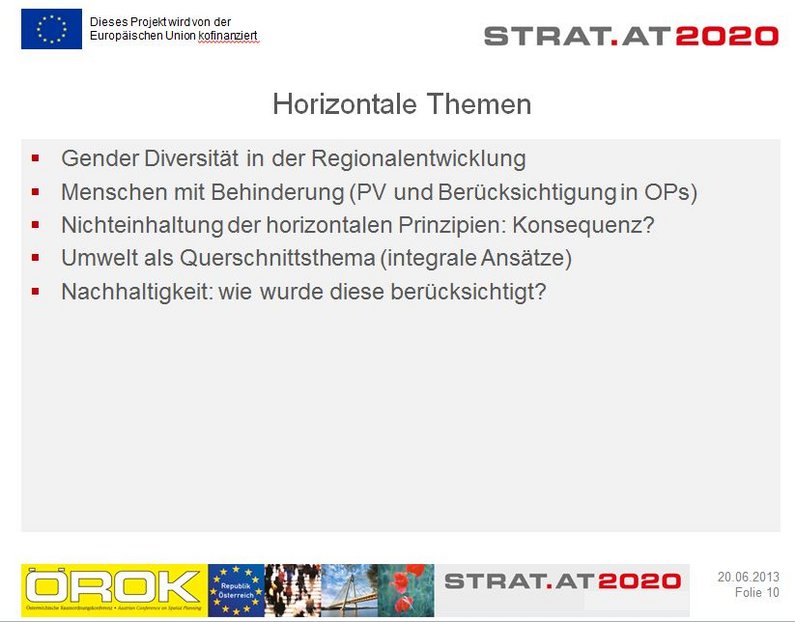

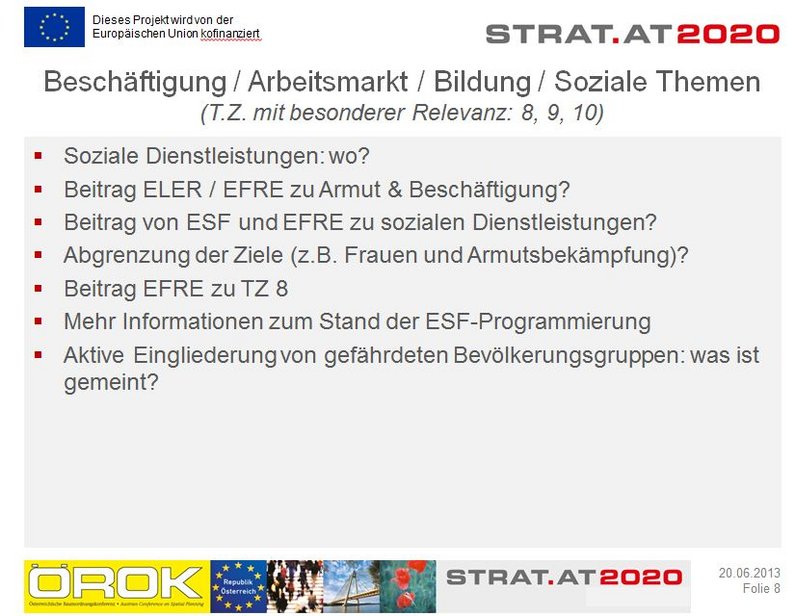

Anschließend wurden die ausgewerteten, geclusterten Fragen der TeilnehmerInnen von Günter SCHEER präsentiert:
In der abschließenden Podiumsdiskussion mit den programmverantwortlichen Stellen sowie VertreterInnen der Europäischen Kommission wurden die geclusterten Fragen diskutiert, wie beispielsweise die sozialen Dienstleistungen, die EFRE-Reformagenda, Schnittstellen zwischen den ESI-Fonds, etc. Weiters wurde auf den Mehrwert der Partnerschaftsvereinbarung für Österreich aus Sicht der Kommission sowie aus Sicht der Programmstellen eingegangen.

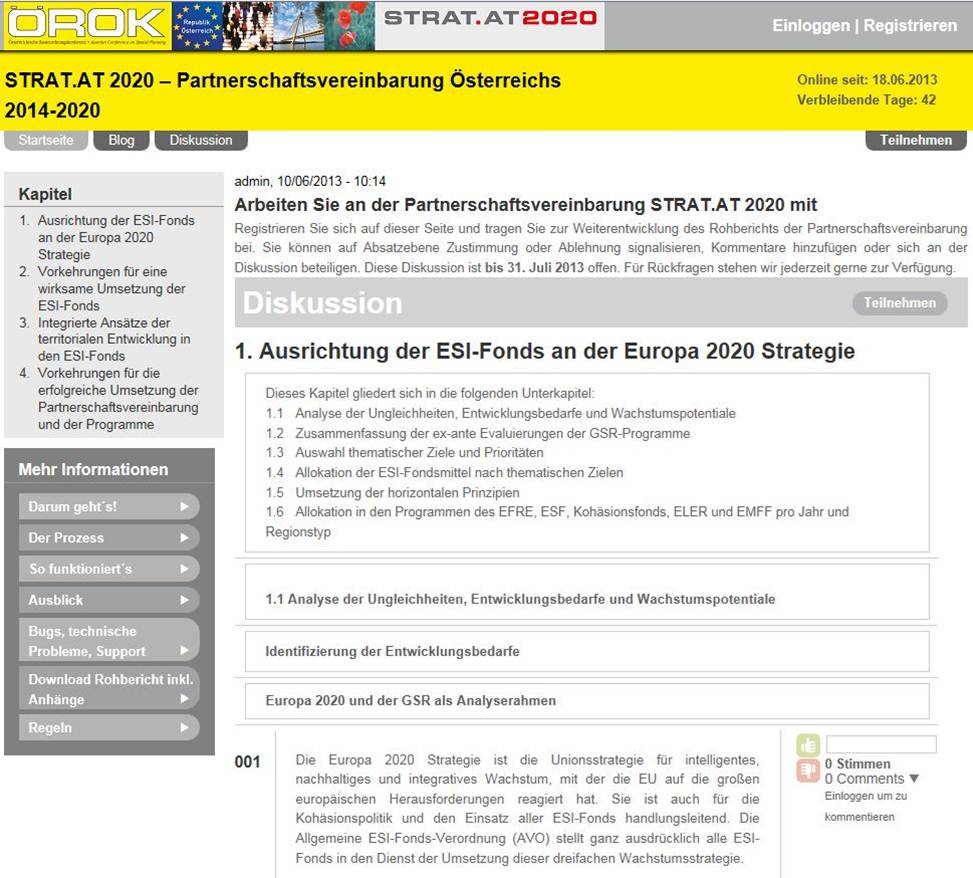

Johannes ROSSBACHER (ÖROK-Geschäftsstelle) leitete zum Abschluss des Forums das 2. öffentliche Stellungnahmeverfahren zur Partnerschaftsvereinbarung auf der Seite www.e-strat2020.at ein (18. Juni - 31. Juli 2013) und erläuterte die nächsten Schritte.
Hier geht's zum zweiten öffentlichen Stellungnahmeverfahren zum STRAT.AT 2020 Rohbericht ->
Peter SCHNEIDEWIND (Metis GmbH): STRAT.AT 2020 - Der Rohbericht
Ignaz KNÖBL (BMLFUW II/6): ELER 2014-2020
Konrad BLAAS (BMLFUW III/5): EMFF 2014-2020
Eva ZSIGO (Land OÖ): IWB EFRE OÖ 2014-2020
Heinrich WEBER (Land Wien): IWB EFRE Wien 2014-2020
Christian OPERSCHALL (BMASK VI/A): ESF 2014-2020
Stefan KAH (EPRC): Strategische Ausrichtung und Governance der ESI-Fonds 2014-20 –Erfahrungen aus anderen EU-Mitgliedsstaaten
ÖROK-Geschäftsstelle: Geclusterte Fragen
Johannes ROSSBACHER: Stellungnahmeverfahren und nächste Schritte
Programm
